Rozruch ogrzewania podłogowego

URUCHOMIENIE
SYSTEMÓW PŁASZCZYZNOWYCH

Kluczowy proces technologiczny

Rozruch ogrzewania podłogowego i ściennego to nie tylko kwestia włączenia pompy ciepła. To wielodniowy proces "hartowania" jastrychu, który decyduje o tym, czy Twoja podłoga przetrwa dziesięciolecia bez pęknięć.

Wielu inwestorów popełnia błąd, traktując pierwsze grzanie jako próbę mocy systemu. W SHS traktujemy je jako stabilizację mechaniczną. Jastrych cementowy lub anhydrytowy pod wpływem temperatury zmienia swoją objętość. Jeśli zrobimy to zbyt szybko, naprężenia rozrywające zniszczą strukturę betonu, co doprowadzi do odparzenia płytek lub pękania paneli.

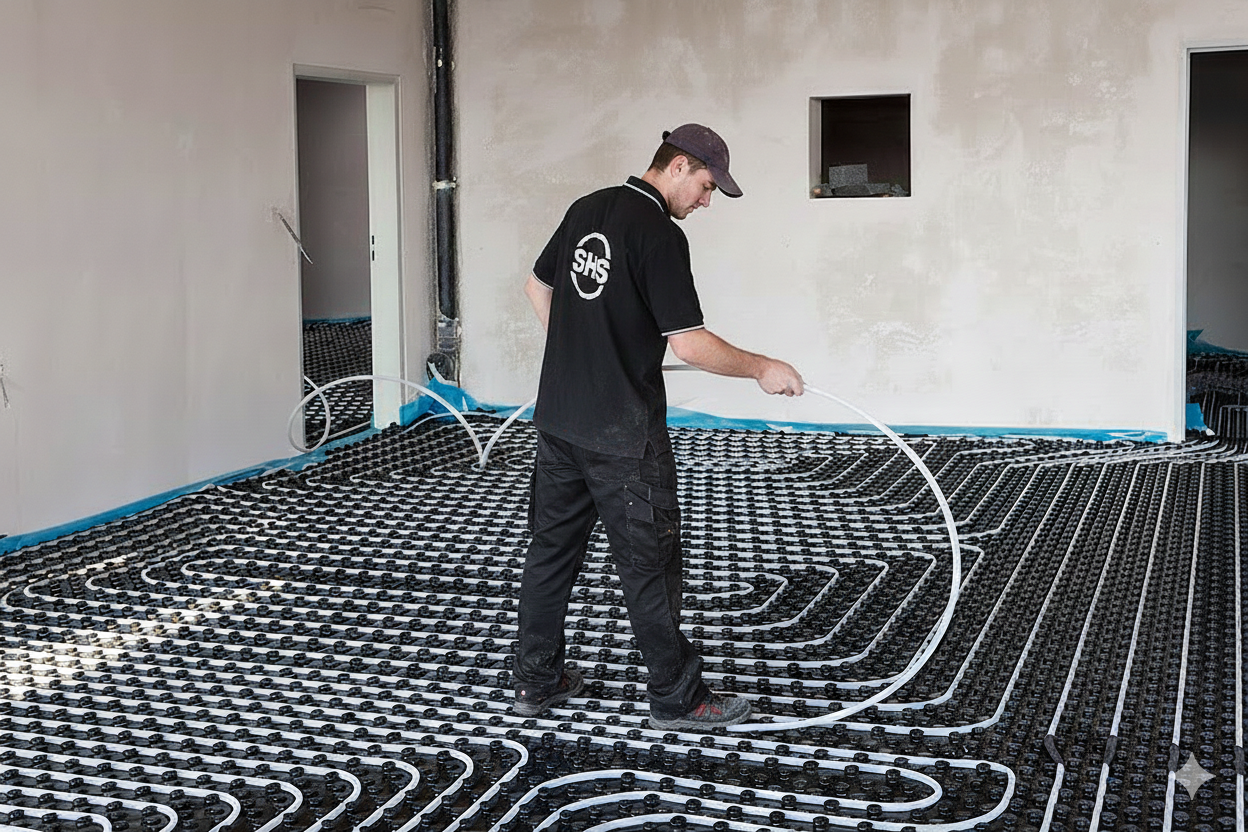

Pracownik SHS rozkłada ogrzewanie
21-28 DNI

Minimalny czas naturalnego schnięcia jastrychu przed jakimkolwiek grzaniem.

+5°C / DOBĘ

Bezpieczny, rygorystyczny przyrost temperatury zasilania czynnika.

WENTYLACJA

Klucz do usuwania wilgoci technologicznej wydobywającej się z posadzki.

Harmonogram precyzyjny

Etapy wygrzewania jastrychu

Zgodnie z protokołem SHS, proces dzielimy na trzy kluczowe fazy. Pominięcie którejkolwiek z nich to ryzyko tzw. "szoku termicznego".

FAZA PROCESU ZAKRES TEMP. CZAS / UWAGI
Faza Wstępna20°C - 25°C3-4 dni; stabilizacja wilgotności
Faza Narastająca+5°C co dobęAż do uzyskania ok. 45°C - 50°C
Faza MaksymalnaTemp. ProjektowaMin. 4 dni; "wyciskanie" wilgoci
Faza Studzenia-5°C co dobęPowrót do 20°C; domykanie porów
UWAGA: Wentylacja to podstawa

Podczas wygrzewania z m³ jastrychu uwalnia się nawet kilka litrów wody. Jeśli dom nie jest wentylowany, wilgoć skrapla się na ścianach i sufitach, co może prowadzić do rozwoju grzybów i pleśni na nowym tynku.

Konfiguracja systemowa

Schemat i dylatacje SHS

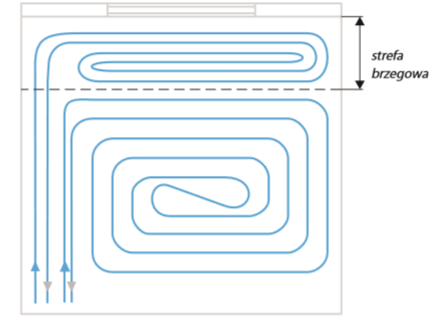

Schemat rozłożenia podłogówki SHS

Wygrzewanie ma na celu nie tylko osuszenie, ale i sprawdzenie poprawności pracy dylatacji. Podczas wzrostu temperatury, "płyty" jastrychu muszą mieć miejsce na swobodną pracę. W SHS każdy projekt uwzględnia podział powierzchni powyżej 40 m² oraz dylatacje w każdym progu drzwiowym.

Dlaczego nie wolno grzać przed upływem 21 dni?

Beton potrzebuje czasu na tzw. hydratację cementu. To proces chemiczny, który zachodzi wewnątrz struktury. Jeśli podasz ciepło zbyt wcześnie, woda niezbędna do wiązania cementu odparuje, a jastrych zamiast stać się twardym monolitem, zamieni się w kruchą, pylącą warstwę, która pod ciężarem mebli zacznie osiadać i pękać.
